當?shù)貢r間3月27日,雅萬高鐵最后一條貫通高壓電纜在Karawang(卡拉旺)至Padalarang(帕達拉郎)DK59~DK62區段成功敷設,至此雅萬高鐵全線電力高壓電纜敷設完成,即將進入送電階段。
雅萬高鐵設計貫通高壓電纜1002條公里。沿線鐵路橋梁高,路基與橋梁依次交替,施工便道多為盤山路,并且坡陡彎多,給高壓電纜運輸和敷設帶來了極大困難。

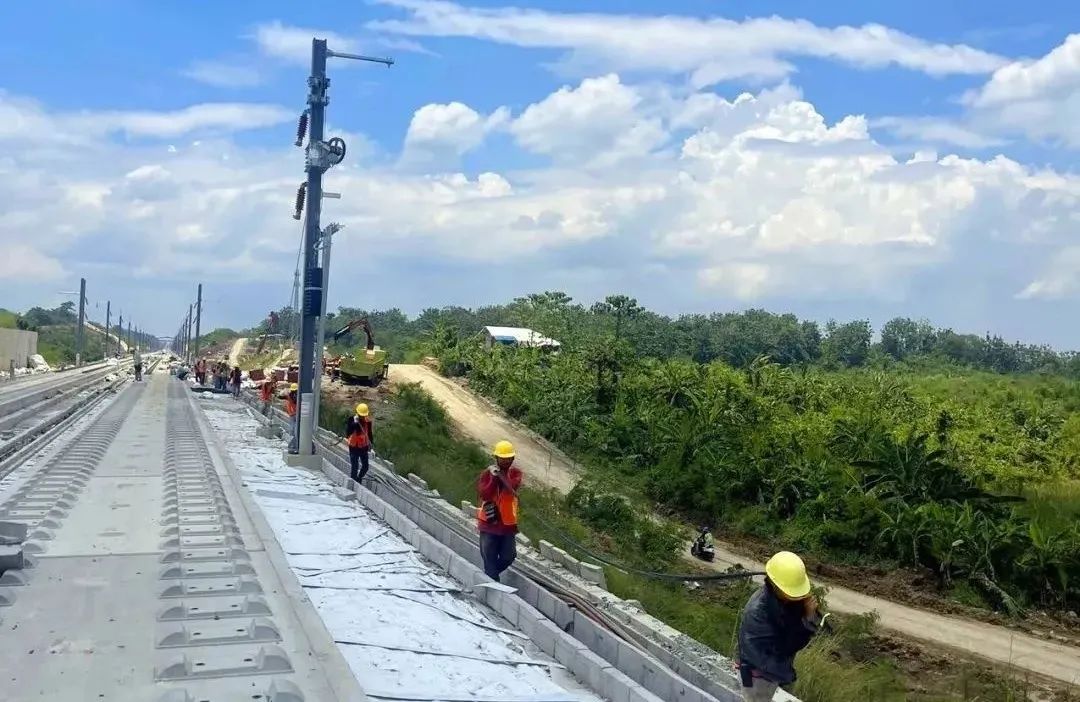

工作組自進場以來,根據現場不同的施工環境和電纜溝位置條件,及時優化施組,選用自制牽引車、絞磨機械和人工相結合的方式敷設電纜。同時及時掌握天氣情況,有效避開雷雨、大風等惡劣天氣影響,作業人員緊密配合,順利完成了全線電纜敷設任務。
當?shù)貢r間5月18日,雅萬高鐵哈利姆、卡拉旺、瓦利尼、德卡魯爾4座牽引變電所27.5kV饋線相繼合閘,接觸網一次送電成功,標志著雅萬高鐵實現全線接觸網送電。

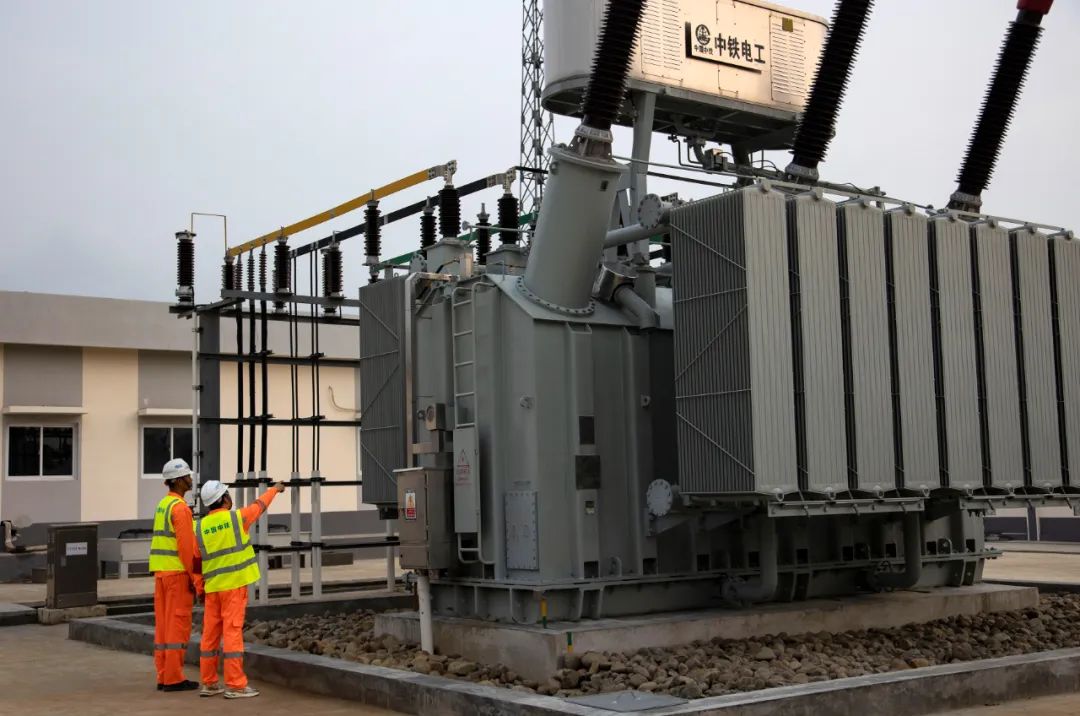

送電前設備檢查
接觸網送電是指將高鐵沿線地方電網的高電壓,通過鐵路牽引變電所轉化為27.5kV單相工頻交流電后,再輸送到高鐵線路上方的接觸網上,為高鐵列車運行提供動能,這也是聯調聯試前的最后一個重要工序。
雅萬高鐵線路全長142.3公里,共架設接觸網導線384.6條公里,設牽引變電所4座、分區所3座、AT所7座。雅萬高鐵牽引供電系統全部按照中國技術、中國標準設計施工,核心設備均由中國制造,特別是接觸網結構簡統化具有統一技術參數、統一裝備結構形式、統一零部件種類、關鍵零部件服役性能高等特點,設備后期維護更加簡便,使用壽命更長,保護延時更短,更安全可靠。

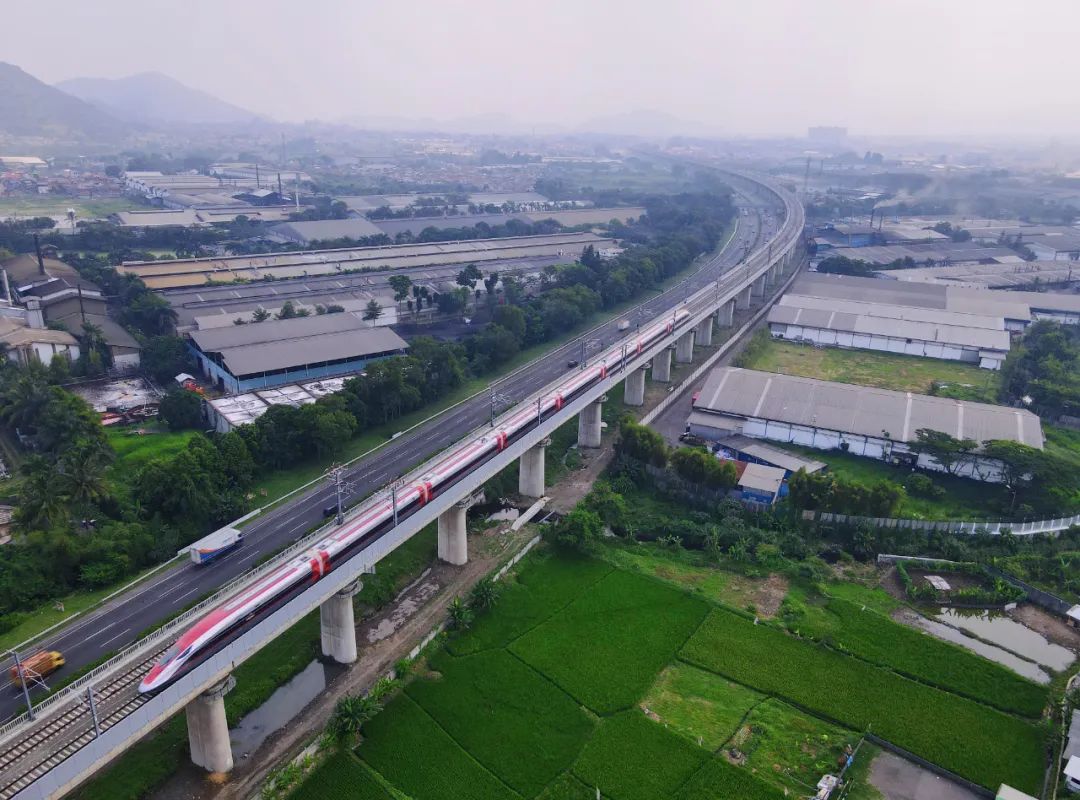

熱滑試驗
來源 | 上纜所傳媒
引用 | 央視網、中國鐵路工程集團有限公司、中國中鐵股份有限公司
