【特別關注】廣西首個海上風電項目迎新進展:220kV海纜、陸纜下線發運,預計2023年底實現首批機組并網發電
來源: 作者: 時間:2023-10-18

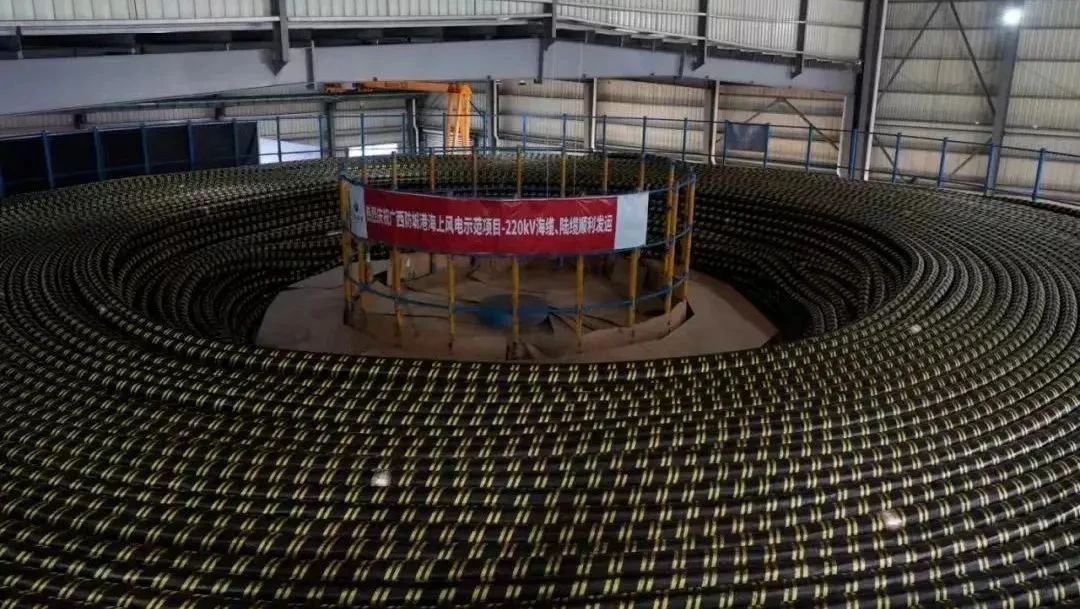

近日,廣西防城港海上風電示范項目220kV海纜、陸纜順利下線裝船發運,項目達成又一重要節點。本次下線的首回海纜采用220kV交聯聚乙烯絕緣光纖復合海底電纜,海纜絕緣厚度為26mm,超高壓光電復合海纜單根長度達23.8km,重量近2713t。該批海底電纜計劃從浙江寧波東方電纜專用碼頭出發,預計于10月上旬到達防城港海上風電示范項目A場址工程施工現場,11月中旬完成敷設施工。
今年3月25日,廣西首個海上風電項目在防城港市啟動,分為防城港示范項目和欽州示范項目,將使廣西實現海上風電“零的突破”。其中,防城港海上風電示范項目于6月30日實現海上工程全面開工建設;8月19日,首臺風機順利完成吊裝;9月6日,海上升壓站順利封頂;9月28日,陸上開關站電氣樓順利封頂,計劃2023年底實現首批機組并網發電。防城港海上風電示范項目總投資約245億元,其中A場址工程總投資約97.6億元,2023年計劃投資14億元;擬安裝83臺單機容量8.5兆瓦及以上風機,風機葉片長111.5米,單支葉片重42.4噸;規劃裝機容量180萬千瓦,全部投產后,每年上網電量超50億千瓦時,預計帶動產業投資超200億元。值得關注的是,防城港海上風電示范項目A場址工程項目是防城港海上風電示范項目3塊場址之一,是國內首個全部采用嵌巖基礎的海上風電項目,規劃裝機容量70萬千瓦,配套建設220kV海上升壓站一座,風電機組發出電能通過集電海底電纜接入220kV海上升壓站,升壓后通過220kV電纜輸送至東興市江平鎮陸上開關站,計劃2025年前全部建成投產,全容量并網后可實現年發電量20.57億千瓦時。據悉,廣西北部灣擁有1600多千米海岸線,風能資源富集。目前,已規劃9個海上風電場區,規劃裝機容量超過2000萬千瓦。隨著廣西海上風電規?;_發投產,將加速廣西建成海上風電裝備產業集群和關聯產業集群,兩大產業集群達產后年產值超1000億元,形成以風機塔筒、葉片裝備制造為核心,發電機、齒輪箱等配套產業和海水制氫、海洋牧場等延伸產業融合發展的產業集群,打造北部灣千萬千瓦海上風電基地和千億級海上風電產業集群。
來源 | 上纜所傳媒
引用 | 廣西投資集團、中國能建廣西院、防城港發布、央廣網
文字 | 常 佳
編輯 | 常 佳
審核 | 何曉芳
【免責聲明】本文所收集的部分資料來源于互聯網,轉載出于傳遞和分享更多信息之目的,并不意味著贊同其觀點或對其內容真實性負責,文章僅供參考。如本文轉載內容涉及版權等問題,請速與我們取得聯系,我們將及時修改或刪除。
