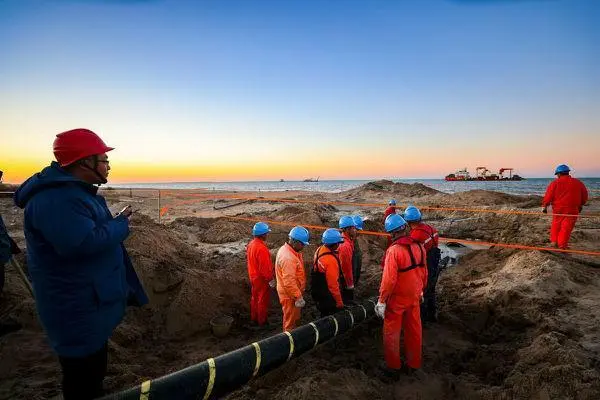

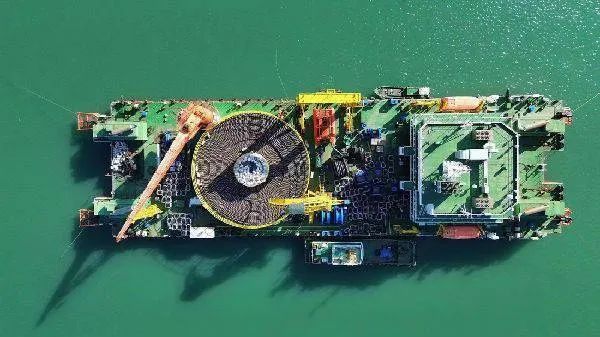

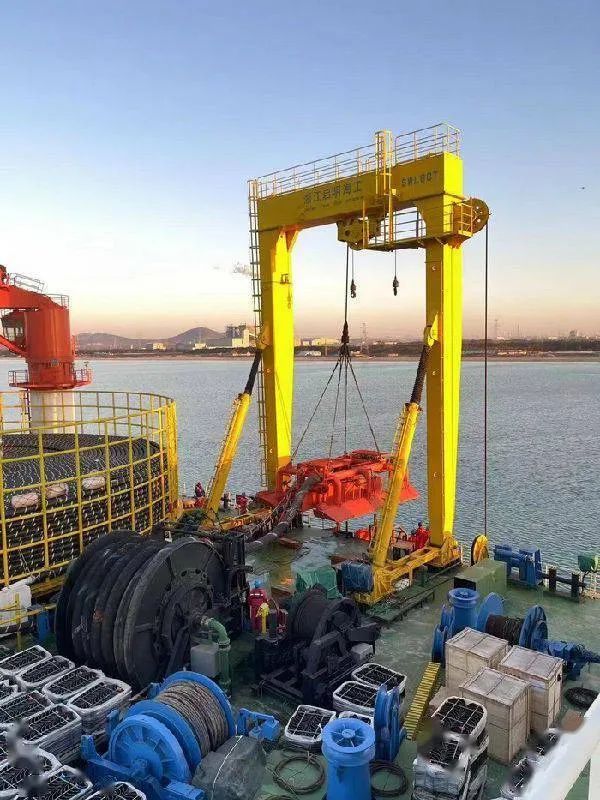

11月20日,由山東送變電工程有限公司海纜工程分公司承建的華能山東半島北BW場址海上風電項目220kV海底電纜及附屬設施敷設工程完成約1.2km海纜登陸任務,并順利開展埋設犁平穩下犁工作。
據了解,此次敷設的海纜由宜昌起帆于9月初交付。
11月19日7:00,該工程第一根海纜登陸正式開始,并于14:10完成最艱難階段的約1.2km海纜登陸任務,20:00順利完成埋設犁平穩下犁工作。該工程海底電纜及附件設施敷設共計2回,每回約26.6km,這是2021年海纜分公司成立以來首次開展該項業務,預計今年12月底完成海纜敷設任務。
來源 | 濟南時報
編輯 | 常 佳 審核 | 何曉芳 【免責聲明】本文所收集的部分資料來源于互聯網,轉載出于傳遞和分享更多信息之目的,并不意味著贊同其觀點或?qū)ζ鋬?nèi)容真實性負責,文章僅供參考。如本文轉載內容涉及版權等問題,請速與我們?nèi)〉寐?lián)系,我們將及時修改或刪除。
